株洲航電(空洲水電站)擴機工程項目機組管型座順利完成吊裝

發布時間:2026-01-20 11:01:57 作者:熊易點擊率:1041次來源:株洲航電分公司

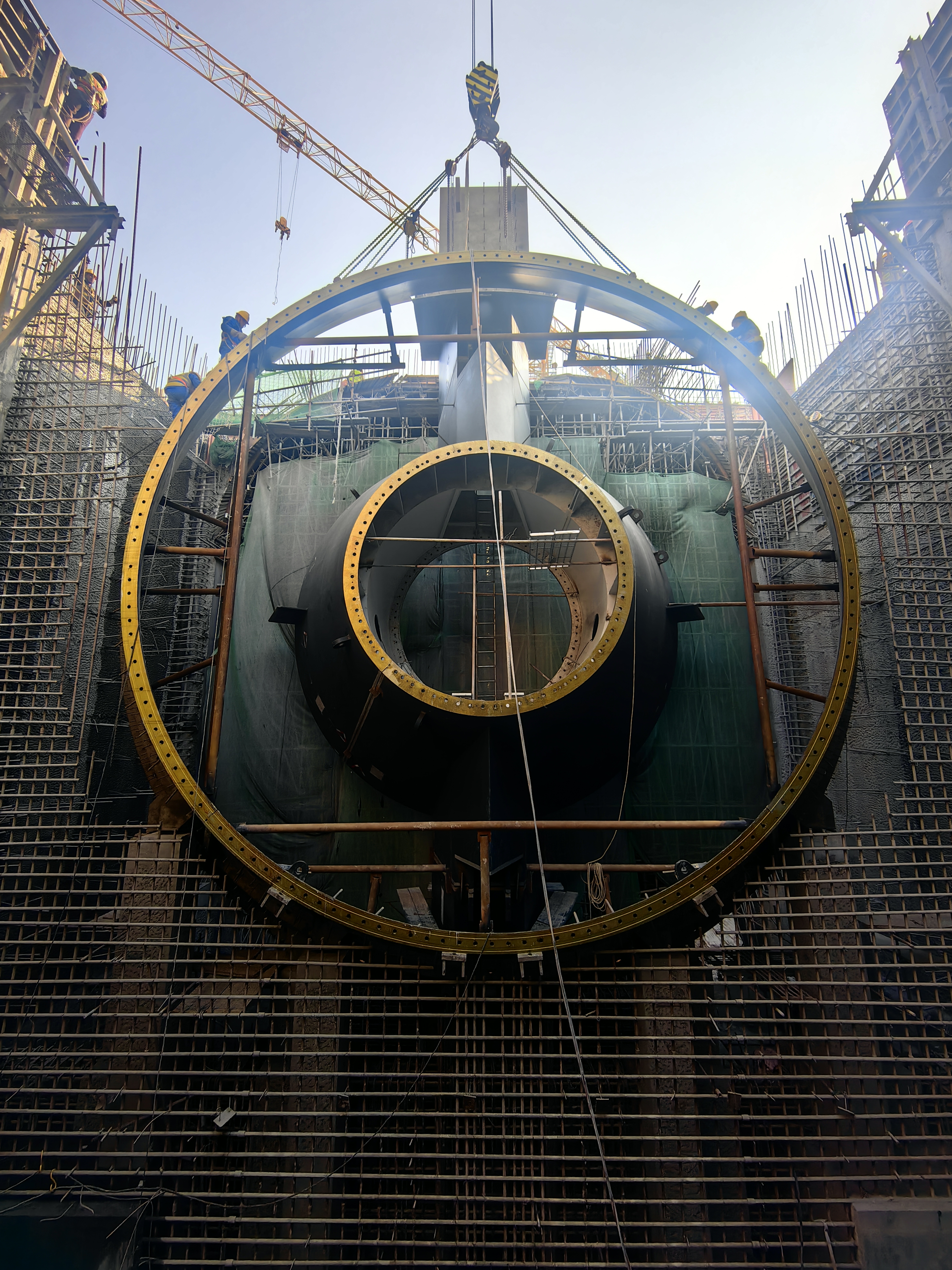

2026年1月13日,株洲航電(空洲水電站)擴機工程迎來關鍵節點,主機設備管型座順利完成吊裝,項目建設正式進入了機電安裝與土建主體施工同步推進的新階段。


管型座作為貫流式燈泡機組是機組主要的支撐及受力傳遞部件,由上下支柱、內殼體、外殼體、前錐體等部件組成,總重量為210噸,其安裝質量直接關系到機組運行的穩定性、安全性與發電效率。


為合理優化工期進度,有效化解機電安裝與土建施工的時空沖突,株洲航電(空洲水電站)擴機工程統籌設計、監理、施工、廠家等參建單位,共同研究制定專項施工方案。采用450噸級大型汽車吊與100噸級汽車吊配合實施分瓣吊裝作業,替代了原設計方案中的200T門機傳統吊裝方式,歷經試吊、翻身及吊裝三階段,管型座安全、平穩、精準落至安裝位置。

下階段,株洲航電(空洲水電站)擴機工程將進一步加強全過程施工管理,持續優化施工組織與工序銜接,在確保安全、質量的前提下,全力推動工程建設。
